2de Voortgangsrapportage 2022

Samenvatting

Voortgang Prestaties
De uitvoering van de Programmabegroting ligt grotendeels op koers: van de 200 prestaties waarin de Programmabegroting 2022 is opgedeeld, verwachten we dat 179 prestaties volgens planning worden gerealiseerd ('groen'). Op 21 prestaties is bijsturing nodig ('oranje') en we verwachten van nul prestatie dat deze niet binnen de kaders uit de Programmabegroting 2022 kunnen worden gerealiseerd ('rood').

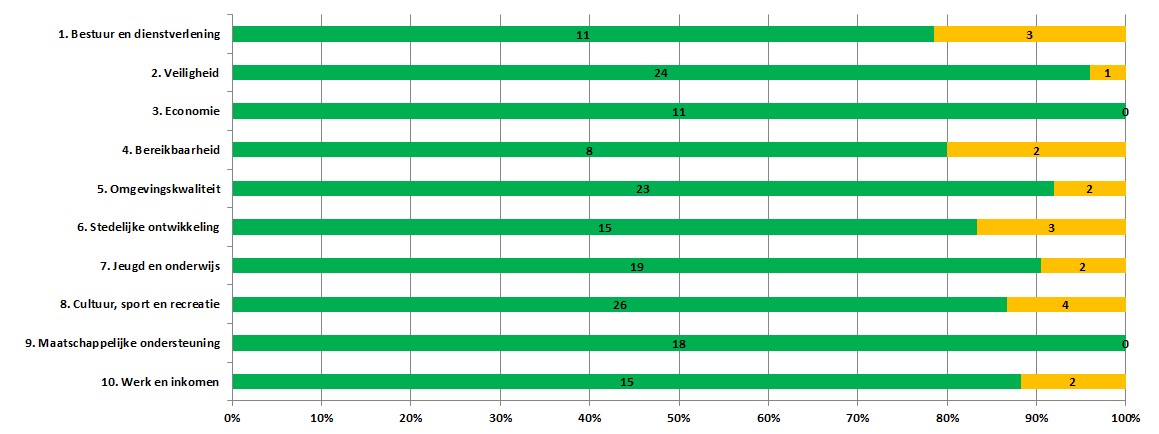

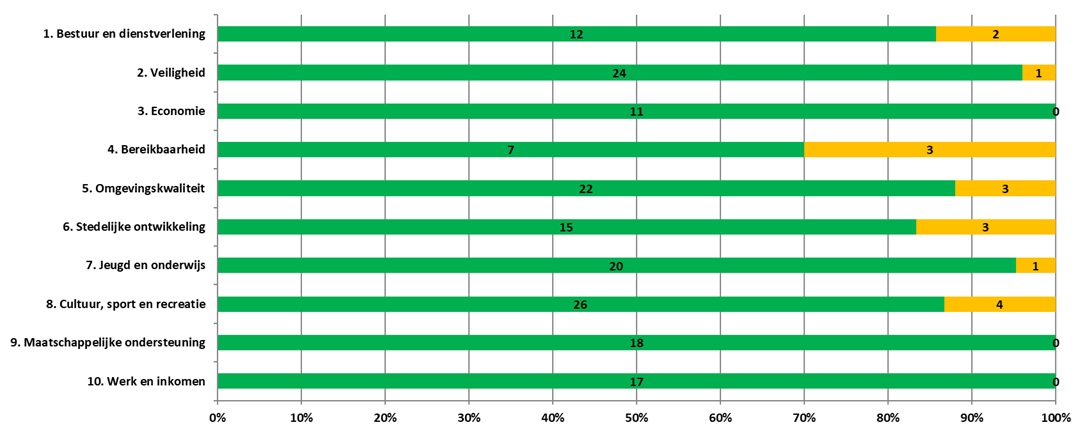

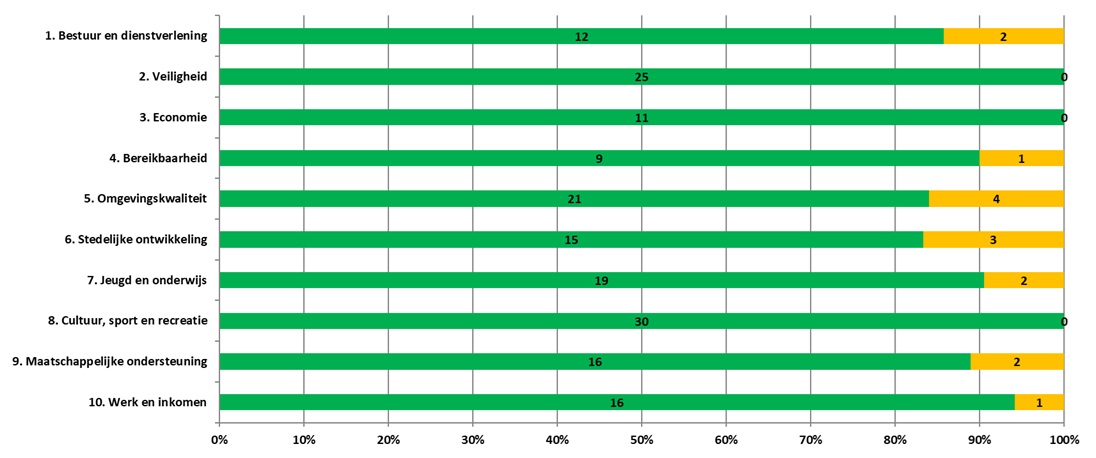

De onderstaande figuur maakt inzichtelijk welk percentage van de prestaties binnen de diverse programma's op koers ligt:

Financiële afwijkingen
In onderstaande tabel zijn de financiële afwijkingen opgenomen. Deze posten lichten we bij de rapportage over het betreffende programma toe. Het negatieve saldo verrekenen we met de concernreserve.

Programma

Omschrijving

Bedrag 2022

Totaal programma

1

Stijgende kosten brandverzekering gemeentelijke gebouwen

550




ICT-voorzieningen politieke ambtsdragers

132




Tegenvaller BIS-RIS+

220




Restant budget Digitalisering Bouwdossiers

109




1.011

2

Aanpak weesfietsen

80




Restitutie gemeentelijke bijdrage Veiligheidsregio 2021

-107




-27

3

Realiseren van meer openbare toiletten in de binnenstad

160




Regisseur bedrijventerreinen

75




Koploper blijven op circulair

175




Programmamanager kennisstad

30




440

4

RVMK model

43




Extra onderzoeks- en uitvoeringsbudget Leiden Duurzaam Bereikbaar

100




143

5

Nieuwe aanbesteding onkruidbeheersing en groenonderhoud

271




Stijging Afvalverwerkingskosten

136




Structureel tekort elektriciteit openbare verlichting

77




Stijging minimumloon uitzendkrachten

81




Gestegen kosten bedrijfsvoering Kinderboerderij Merenwijk

40




Restant budgetten Bodemconvenant 2021

34




639

6

Krediet “toegang Leidse Hout” alsnog onttrekken uit de reserve grondexploitaties

-276




Noodzakelijke intensivering en digitalisering Omgevingswet

-1.282




-1.558

7

Regionale Jeugdhulp 2022 - 2026

-600




Regionale uitvoeringskosten Jeugdhulp

132




-468

8

E-depot Erfgoed Leiden

90




Stijging minimumloon uitzendkrachten

78




Onderhoudskosten / index culturele instellingen

448




Revolverend evenementenfonds

300




Viering Leidens Ontzet en drie oktober jongerenfeest

455




Budget Lokaal cultuuraanbod (covid-19)

359




1.730

9

Programma Tijdelijke huisvesting statushouders

430




Resultaat sociaal domein 2022-2026

468




898

10

Vervanging uitkeringsadministratie

478




BUIG 2022

-2.000




Kwijtschelding gemeentelijke heffingen

175




-1.347

AD/OH

Afboeken taakstelling applicatierationalisatie

350




Treasury

3.187




Onderuitputting kapitaallasten

-4.307




Kapitaalverstrekking Alliander

-201




Algemene uitkering gemeentefonds

-915




Dividend 2021

-256




ICT / IV en dienstverlening

200




Hogere brandstofkosten wagenparken

71




Beveiligingskosten Stadhuis en Stadskantoor

60




Externe inhuur team Grond- en vastgoedbedrijf

180




Treasury 2022

63




-1.567




Totaal (storting in concernreserve)



-106

Bedragen * 1.000

Planningsoptimisme

Het reduceren van planningsoptimisme is de laatste jaren een belangrijk aandachtspunt. Bij de uitvoering van plannen doen zich altijd wel ergens tegenvallers voor waardoor de realisatie achter blijft bij de ramingen. Door een te hoog planningsoptimisme neemt de voorspelbaarheid van de begroting af. Dit speelt in hogere mate bij de grote en complexe projecten. Het verminderen van het planningsoptimisme bij grote projecten heeft dan ook de aandacht van het college.

Analyse

Om hier meer grip op te krijgen is een extra analyse uitgevoerd bij projecten waarvan de geraamde cash-flow voor dit jaar groter is dan 1,0 miljoen. Uit deze analyse blijkt dat de cashflow dit jaar ongeveer 55 miljoen achter zal blijven ten opzichte van de oorspronkelijke raming van 136 miljoen. Daarbij hebben is ook gekeken naar de oorzaken achter het achterblijven van de cashflow.

We zien grofweg de volgende verklaringen:

  • Vertraging bij de externe partners. Bij vertragingen in de bouw bijvoorbeeld door leveringsproblemen of personeelstekort, vertraagt ook de cashflow.
  • Vertraging door afhankelijkheid van andere projecten, uitstel besluitvorming of uitstel bij derden partijen.
  • Vertraging door wijziging van scope.
  • Planningsoptimisme intern doordat de aanbestedingsfase langer duurt dan gepland en doordat een project door diverse oorzaken (bijv. participatie) langer in de voorbereidende fase verkeert. Pas na gunning komt beter inzicht in de benodigde cashflow.

Effecten van planningsoptimisme

De achterblijvende cashflow heeft effect op de kapitaallastenontwikkeling in de jaren 2023 en verder en zal bij de Eerste voortgangsrapportage 2023 leiden tot een voordeel op de kapitaallasten 2023. Voor de meeste projecten gaat het alleen om een rente-effect omdat de projecten in 2023 nog doorlopen. Er zit ook een beperkt aantal projecten tussen dat dit jaar wordt afgerond. Bij die projecten gaat vanaf volgend jaar ook de afschrijving lopen, waardoor het effect groter zal zijn.

Daarnaast heeft de achterblijvende cashflow invloed op de inschatting van de liquiditeitsbehoefte en de ontwikkeling van de schuldpositie van de gemeente. Afgelopen jaren bleek de prognose van de vaste en vlottende schuld voor het lopende jaar, zoals opgenomen in de programmabegroting, gemiddeld 76,6 miljoen hoger dan de uiteindelijke realisatie. Zo was in de programmabegroting 2022 een prognose opgenomen voor de vaste en vlottende schuld ultimo 2021 van 690 miljoen. De realisatie zoals opgenomen in de jaarstukken 2021, lag uiteindelijk op 600 miljoen. De schuldpositie stijgt minder snel dan verwacht.
